Kubik Griya Design & Build
Estimasi
KG-02 Rumah tinggal 2 lantai Paket Utama

Rumah tinggal 150 m² di Jatiasih

Rumah dua lantai untuk keluarga dengan tiga anak. Hasil sondir mengubah rencana pondasi sebelum struktur dimulai.

Tampak depan rumah dua lantai dengan dinding putih, aksen batu alam, dan carport dua mobil di Jatiasih

2 Data proyek

Jenis
Rumah tinggal 2 lantai
Luas bangunan
150 m²
Luas lahan
180 m²
Jumlah lantai
2 lantai
Paket
Utama · Rp4.250.000 per m²
Durasi pembangunan
8 bulan
Lokasi
Jatiasih, Bekasi
Selesai
2023

3 Kondisi lahan saat mulai

  • Kavling 10 × 18 m, luas 180 m².
  • Bekas sawah yang diurug pengembang kavling empat tahun sebelumnya.
  • Muka air tanah berada pada kedalaman 1,2 m saat pengukuran di bulan Februari.
  • Jalan lingkungan selebar 6 m, dapat dilalui truk mixer.
  • Lahan tetangga di sisi kanan sudah terbangun sampai batas persil.

4 Denah dan pertimbangannya

Isi denah

  • Lantai satu: ruang tamu, ruang keluarga, dapur, kamar tidur tamu dengan kamar mandi, dan gudang di bawah tangga.
  • Lantai dua: tiga kamar tidur, dua kamar mandi, ruang kerja, dan balkon di sisi depan.
  • Carport dua mobil, void di atas tangga.

Kenapa disusun seperti itu

  • Kamar tidur tamu diletakkan di lantai satu atas permintaan pemilik, untuk orang tua yang sesekali menginap dan tidak nyaman naik tangga.
  • Void di atas tangga menjaga udara panas naik dan keluar lewat jendela atas, sekaligus membawa cahaya ke tengah bangunan yang jauh dari jendela.
  • Balkon dibuat menjorok 1,2 m sehingga menaungi jendela lantai satu dari hujan tampias.
  • Dinding sisi kanan dibuat tanpa jendela karena berbatasan langsung dengan bangunan tetangga.

5 Tahapan dan durasi

  1. Persiapan dan uji tanah

    Pembersihan, pengukuran, bouwplank, dan sondir di empat titik.

    3 minggu
  2. Pondasi

    Strauss pile sedalam 4 m di enam titik, pile cap, sloof, dan pondasi batu kali.

    6 minggu
  3. Struktur lantai satu

    Kolom, balok, dan pelat lantai dua dengan beton ready mix K-225.

    5 minggu
  4. Struktur lantai dua dan atap

    Kolom lantai dua, ring balok, rangka baja ringan, dan genteng beton flat.

    5 minggu
  5. Dinding dan plester

    Pasangan bata merah dua lantai, plester aci, dan kusen aluminium.

    6 minggu
  6. Mekanikal dan elektrikal

    Instalasi listrik dengan jalur data, pipa air, tandon 1.000 liter, pompa pendorong, dan septic tank.

    3 minggu
  7. Finishing

    Granit 60 × 60, plafon gypsum dengan drop ceiling, railing tangga, sanitary, dan pengecatan.

    7 minggu
  8. Pembersihan dan serah terima

    Pengecekan bersama, perbaikan daftar temuan, dan penyerahan kunci beserta gambar terbangun.

    2 minggu

Sebagian tahap berjalan bersamaan, sehingga jumlah durasi tiap tahap lebih besar daripada total durasi proyek yang 8 bulan.

6 Yang berubah di lapangan

Pondasi diubah setelah hasil sondir keluar

Hasil sondir menunjukkan daya dukung tanah lebih rendah dari perkiraan awal. Pondasi diubah dari footplat ke strauss pile sedalam 4 meter di enam titik.

Perubahan menambah biaya Rp18.000.000 dan waktu sepuluh hari, disetujui pemilik sebelum pekerjaan dilanjutkan.

Hasil sondir beserta rekomendasi tipe pondasi diserahkan ke pemilik dalam bentuk laporan, bukan sekadar disampaikan lisan.

7 Foto progres

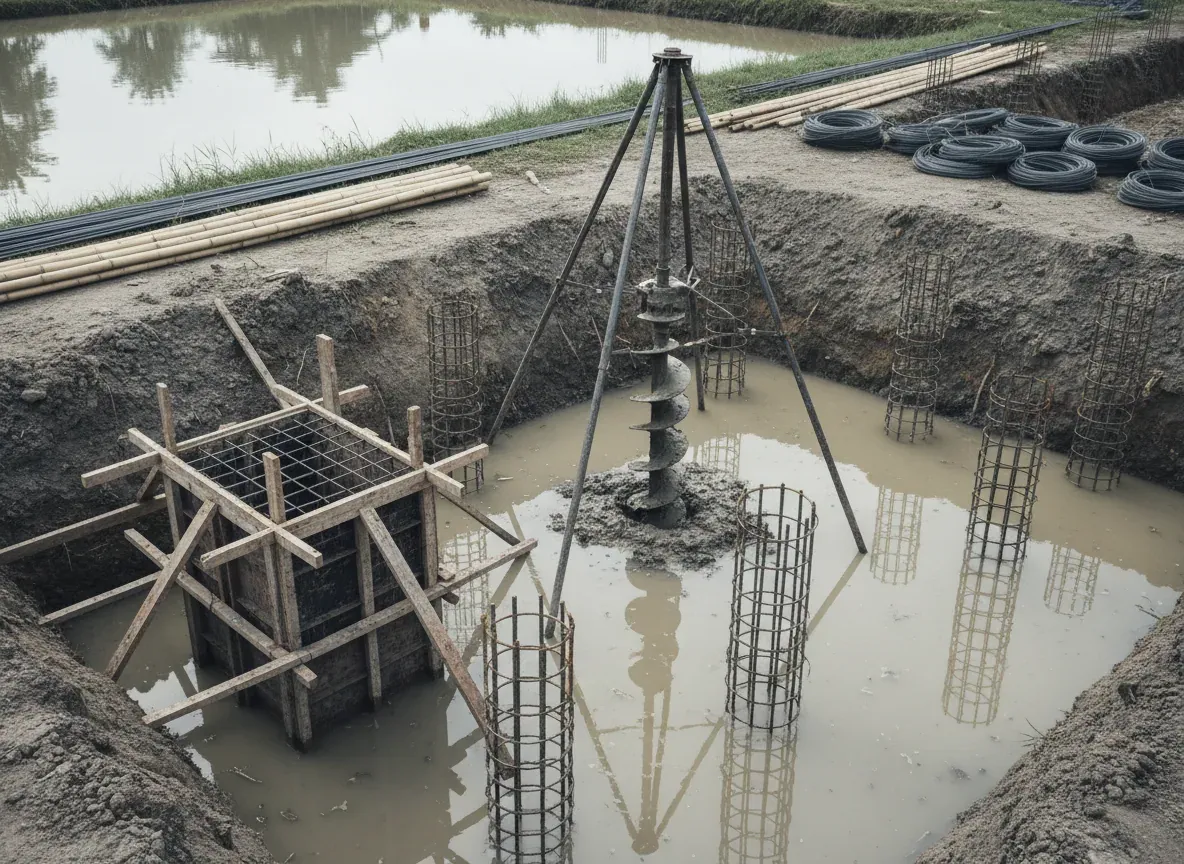

  1. Pengeboran strauss pile dan pembesian pile cap
    01 Pondasi

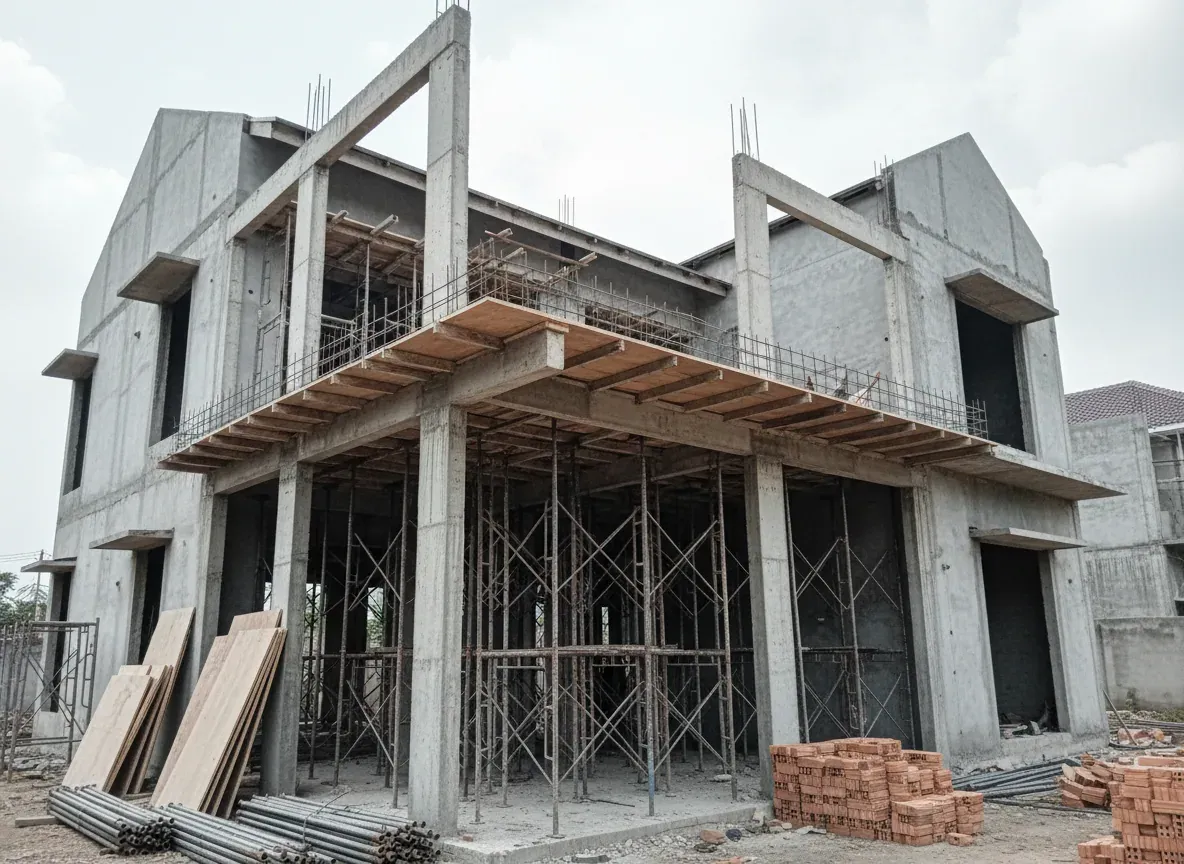

  2. Kolom dan pelat lantai dua sedang dicor dengan bekisting terpasang
    02 Struktur

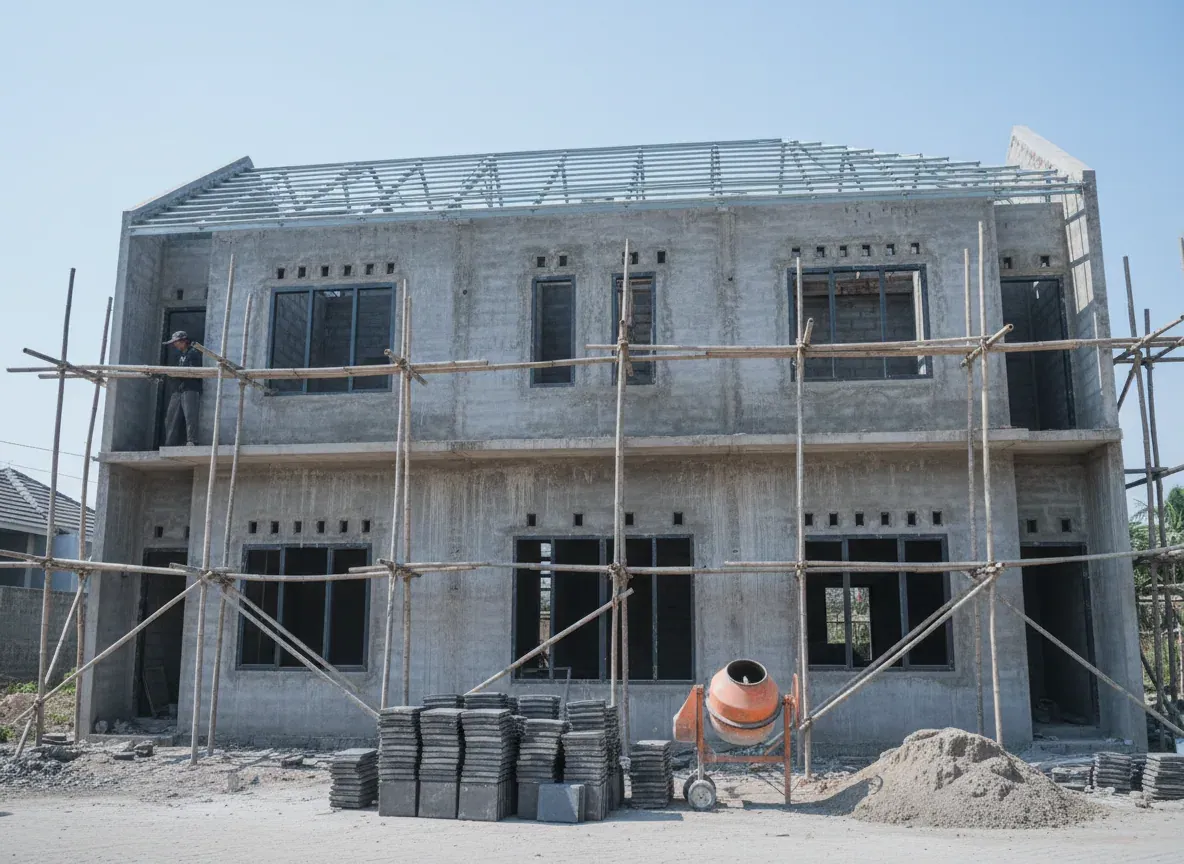

  3. Dinding bata dua lantai sudah berdiri dan rangka atap baja ringan terpasang
    03 Dinding dan atap

8 Hasil akhir

  • Bangunan 150 m² dua lantai selesai dalam 8 bulan, mundur sepuluh hari dari jadwal awal karena perubahan pondasi.
  • Harga per meter tetap Rp4.250.000. Penambahan hanya pada pekerjaan pondasi yang disetujui melalui adendum.
  • Serah terima disertai gambar terbangun, kartu garansi struktur lima tahun, dan daftar merek material yang benar-benar dipakai.

“Yang membuat saya tenang justru waktu hasil sondir jelek. Mereka datang bawa laporan, jelaskan pilihannya, dan tunggu saya setuju dulu. Bukan langsung dikerjakan lalu ditagih belakangan.”

Pemilik KG-02, Jatiasih

9 Yang tidak termasuk di proyek ini

  • Pagar dan gerbang otomatis.
  • Kanopi carport tambahan di luar garis bangunan.
  • Furnitur, AC, dan kitchen set.
  • Taman depan dan belakang.

Daftar yang berlaku untuk semua proyek ada di halaman paket.

Mulai dari angkanya.

Isi luas bangunan dan pilih paket. Estimasinya muncul langsung, tanpa perlu meninggalkan nomor telepon lebih dulu.
