Kubik Griya Design & Build
Estimasi
KG-01 Rumah tinggal 1 lantai Paket Dasar

Rumah tinggal 90 m² di Tambun Selatan

Rumah tiga kamar di kavling 8 × 15 m. Permukaan lahan 40 cm lebih rendah dari jalan, jadi pekerjaan dimulai dari urugan dan pemadatan.

Tampak depan rumah satu lantai berdinding putih dengan carport dan pagar rendah di Tambun Selatan

2 Data proyek

Jenis
Rumah tinggal 1 lantai
Luas bangunan
90 m²
Luas lahan
120 m²
Jumlah lantai
1 lantai
Paket
Dasar · Rp3.500.000 per m²
Durasi pembangunan
5 bulan
Lokasi
Tambun Selatan, Bekasi
Selesai
2022

3 Kondisi lahan saat mulai

  • Kavling 8 × 15 m, luas 120 m², bentuk persegi panjang teratur.
  • Bekas kebun singkong. Lapisan atas berupa tanah gembur setebal kurang lebih 50 cm.
  • Permukaan lahan 40 cm lebih rendah dari muka jalan di depannya.
  • Saluran drainase lingkungan berada di sisi kiri lahan, mengalir ke arah selatan.
  • Jalan masuk selebar 4 m, cukup dilalui truk engkel tetapi tidak dilalui truk mixer.

4 Denah dan pertimbangannya

Isi denah

  • Tiga kamar tidur, dua kamar mandi.
  • Ruang tamu dan ruang keluarga menyatu tanpa sekat.
  • Dapur di belakang, bersambung ke area cuci dan jemur.
  • Carport satu mobil di depan, taman belakang selebar 2 m.

Kenapa disusun seperti itu

  • Sisi barat dibuat masif dengan bukaan kecil supaya panas sore tidak masuk ke ruang keluarga.
  • Jendela kamar utama menghadap timur agar mendapat cahaya pagi.
  • Dapur diberi bukaan di dua sisi supaya udara mengalir menyilang ke taman belakang.
  • Ruang tamu dan ruang keluarga sengaja tidak disekat karena lebar bangunan hanya 6 m. Sekat akan membuat keduanya terasa sempit.

5 Tahapan dan durasi

  1. Persiapan dan pengukuran

    Pembersihan lahan, pengukuran ulang batas, pemasangan bouwplank, pembuatan direksi keet dan sambungan air kerja.

    2 minggu
  2. Urugan dan pemadatan

    Urugan tanah merah dipadatkan berlapis 20 cm dengan stamper, sampai permukaan rata dengan muka jalan.

    3 minggu
  3. Pondasi

    Galian, lantai kerja, footplat 100 × 100 cm, sloof, dan pondasi batu kali di bawah dinding.

    3 minggu
  4. Struktur dan atap

    Kolom, ring balok, rangka baja ringan, dan pemasangan genteng metal pasir.

    5 minggu
  5. Dinding dan plester

    Pasangan bata merah, plester, dan pemasangan kusen aluminium.

    4 minggu
  6. Mekanikal dan elektrikal

    Instalasi listrik, pipa air bersih dan air kotor, tandon, dan septic tank. Dikerjakan bersamaan dengan pekerjaan dinding.

    2 minggu
  7. Finishing

    Keramik 40 × 40, plafon gypsum, sanitary, pengecatan dalam dan luar.

    4 minggu
  8. Pembersihan dan serah terima

    Pengecekan bersama, perbaikan daftar temuan, pembersihan akhir, dan penyerahan kunci.

    1 minggu

Sebagian tahap berjalan bersamaan, sehingga jumlah durasi tiap tahap lebih besar daripada total durasi proyek yang 5 bulan.

6 Yang berubah di lapangan

Urugan lebih tebal dari perkiraan awal

Perbedaan tinggi antara lahan dan jalan diperkirakan 25 cm saat penawaran dibuat. Setelah pembersihan lahan dan pengukuran ulang, perbedaannya ternyata 40 cm dan lapisan tanah gembur bekas kebun harus dibuang lebih dulu.

Volume urugan bertambah 60 m³ berikut pemadatannya. Perubahan menambah biaya Rp9.600.000 dan waktu enam hari kerja.

Perhitungan volume dan foto kondisi lahan dikirim ke pemilik sebelum pekerjaan dilanjutkan, dan disetujui melalui adendum kontrak.

7 Foto progres

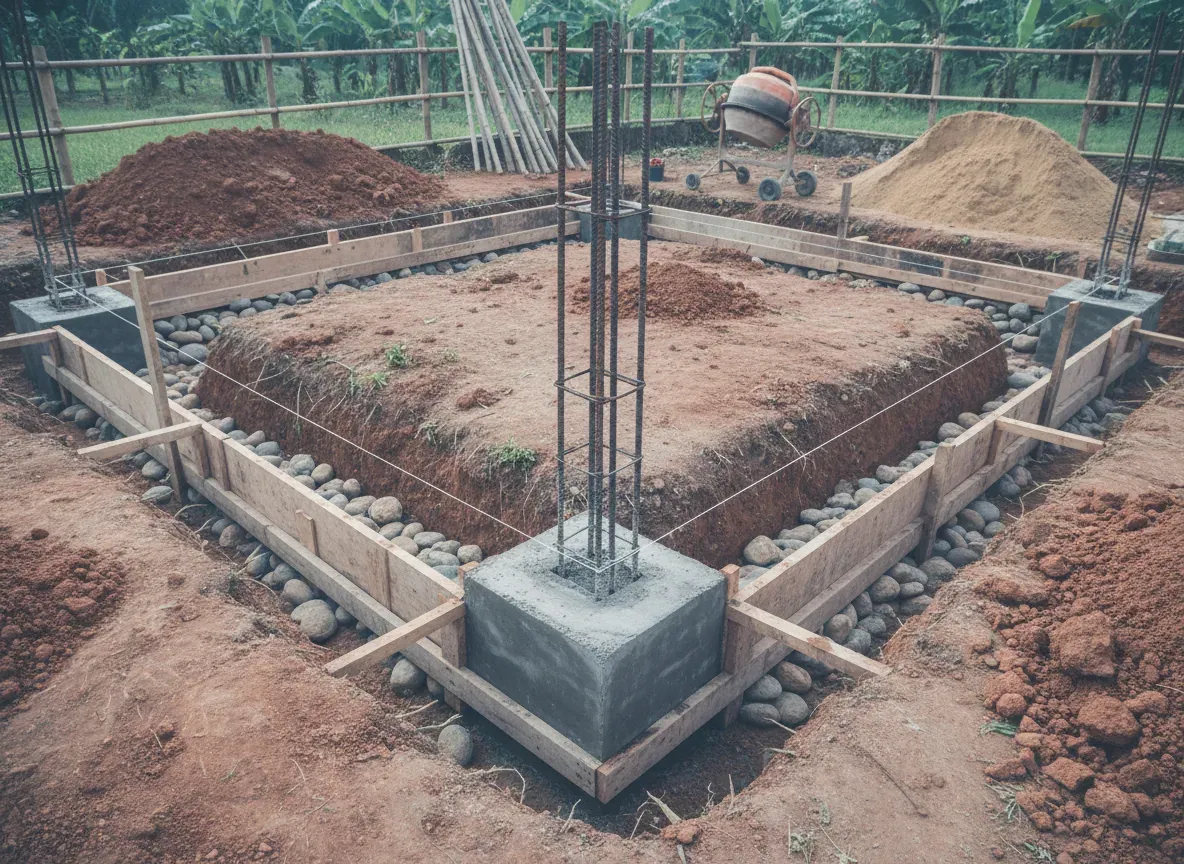

  1. Galian dan footplat beton bertulang pada tahap pondasi
    01 Pondasi

  2. Kolom beton dan rangka baja ringan sudah terpasang
    02 Struktur dan atap

  3. Dinding bata merah sudah diplester dan kusen aluminium terpasang
    03 Dinding dan plester

8 Hasil akhir

  • Bangunan 90 m² selesai dalam 5 bulan, sesuai jadwal kontrak setelah adendum urugan.
  • Harga per meter tetap Rp3.500.000 sampai serah terima. Satu-satunya penambahan adalah pekerjaan urugan yang disetujui di awal.
  • Serah terima disertai daftar temuan berisi sebelas butir, seluruhnya diperbaiki dalam sepuluh hari.

“Laporan dua mingguan selalu datang tepat hari Sabtu dengan foto dan persentase. Waktu ada tambahan urugan, hitungannya dikirim dulu sebelum dikerjakan, jadi saya tidak kaget di tagihan.”

Pemilik KG-01, Tambun Selatan

9 Yang tidak termasuk di proyek ini

  • Pagar dan gerbang depan. Dikerjakan pemilik setelah serah terima.
  • Taman dan penanaman.
  • Furnitur, AC, dan pemanas air.
  • Biaya penambahan daya listrik dari 1.300 VA ke 2.200 VA, dibayarkan pemilik langsung ke penyedia.

Daftar yang berlaku untuk semua proyek ada di halaman paket.

Mulai dari angkanya.

Isi luas bangunan dan pilih paket. Estimasinya muncul langsung, tanpa perlu meninggalkan nomor telepon lebih dulu.
